A- A A+ | Tăng tương phản Giảm tương phản

Tăng cường giải tỏa nguồn năng lượng tái tạo trên địa bàn tỉnh Ninh Thuận

Vào lúc 6h14 phút ngày 30/12/2022, Ban QLDA các công trình điện miền Trung (CPMB) phối hợp với các đơn vị liên quan tổ chức nghiệm thu đóng điện Dự án đường dây 220kV mạch kép Ninh Phước – Thuận Nam. Một trong những mục tiêu chính đầu tư xây dựng dự án là để đáp ứng nhu cầu giải tỏa công suất các nhà máy điện mặt trời và điện gió đấu nối lên lưới điện tỉnh Ninh Thuận trong giai đoạn tới.

Dự án được hoàn thành sớm so với yêu cầu Tập đoàn Điện lực Việt Nam (EVN) và UBND tỉnh Ninh Thuận (trước ngày 31/12/2022).

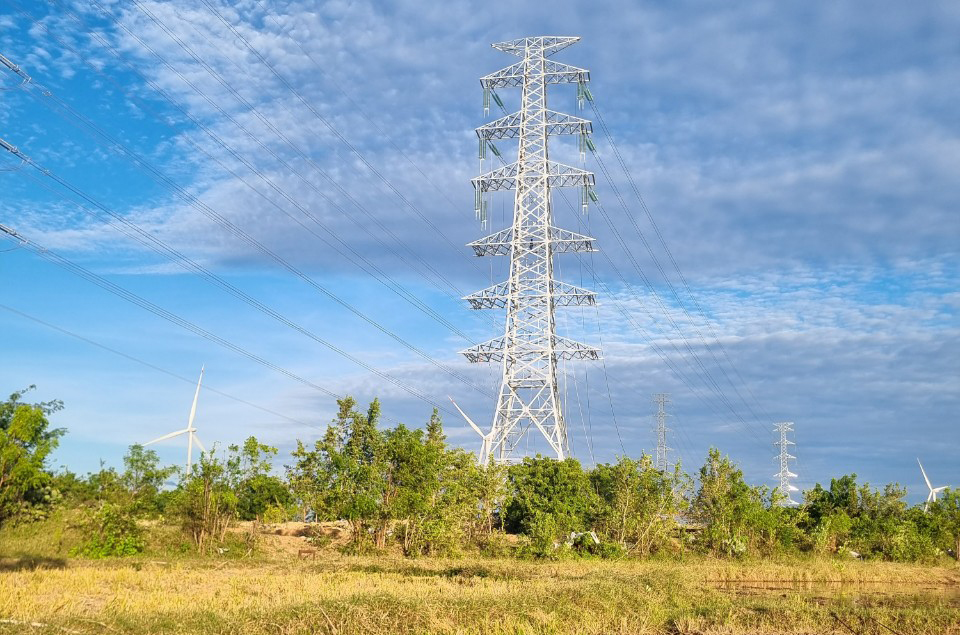

Đường dây 220kV Ninh Phước – Thuận Nam vừa đóng điện thành công

Đường dây 220kV mạch kép Ninh Phước – Thuận Nam được xây dựng trên địa bàn các huyện Ninh Phước và Thuận Nam, tỉnh Ninh Thuận. Tổng mức đầu tư là 198,15 tỷ đồng, do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, CPMB quản lý điều hành dự án, Công ty CP Tư vấn xây dựng điện 4 tư vấn thiết kế, Công ty Truyền tải điện 3 tiếp nhận vận hành.

Quy mô chính gồm: Xây dựng đường dây 220kV mạch kép từ TBA 220kV Ninh Phước đến TBA 500kV Thuận Nam với chiều dài khoảng 12,9km và 34 vị trí cột; Xây dựng, lắp đặt thiết bị cho 2 ngăn xuất tuyến 220kV tại TBA 220kV Ninh Phước và 2 ngăn xuất tuyến tại TBA 500kV Thuận Nam.

Bên cạnh mục tiêu đáp ứng nhu cầu giải tỏa công suất từ các nhà máy điện mặt trời và nhà máy điện gió, dự án giúp chống quá tải cho trục đường dây 220kV Ninh Phước – TBA 500kV Thuận Nam hiện hữu. Đảm bảo vận hành an toàn, nâng cao độ tin cậy hệ thống lưới điện quốc gia và lưới điện tại khu vực tỉnh Ninh Thuận.


Nguồn:EVN Copy link

Tin liên quan

Tin nổi bật

Liên kết website
