A- A A+ | Tăng tương phản Giảm tương phản

Đẩy nhanh tiến độ triển khai các dự án điện trọng điểm quốc gia

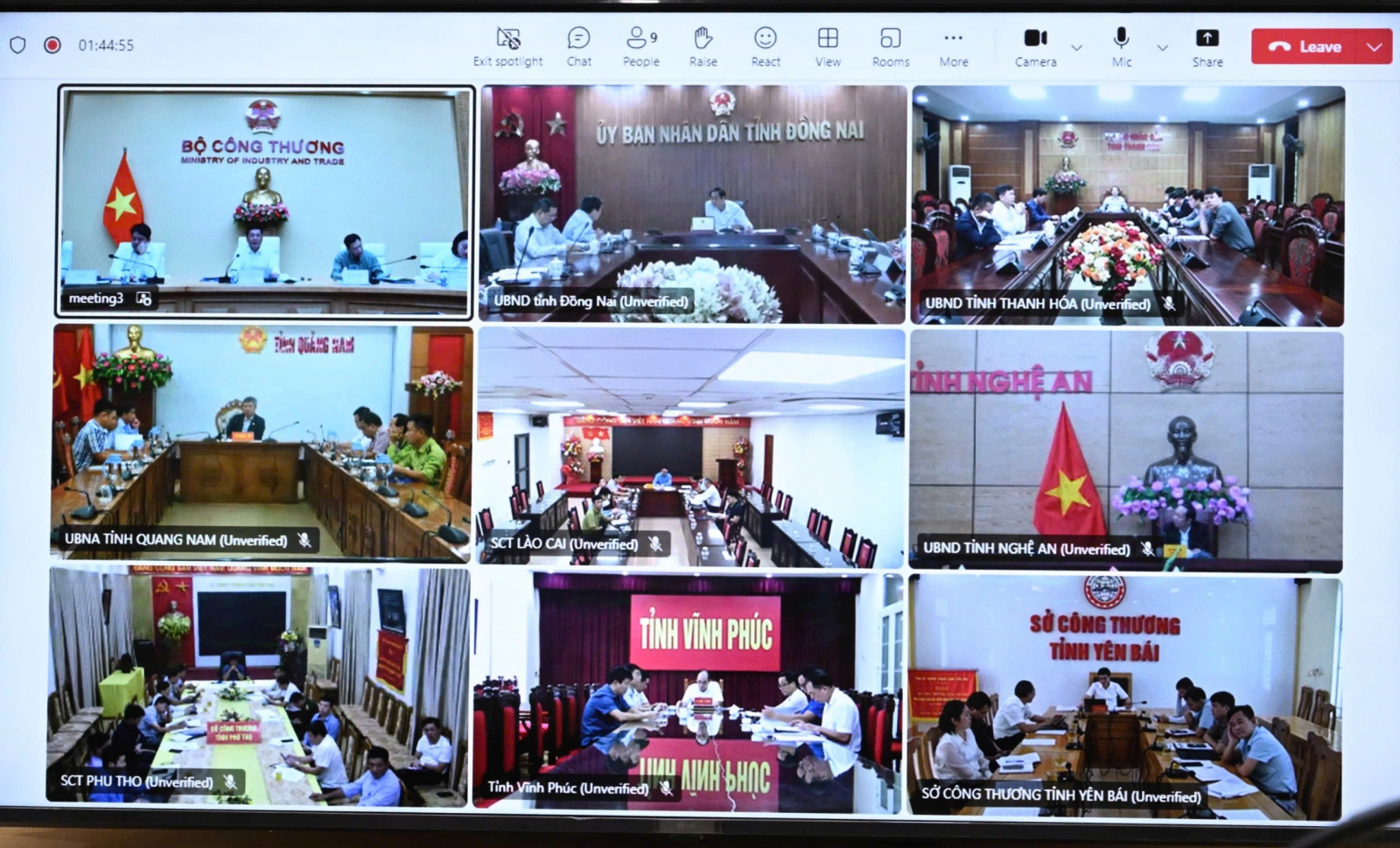

Chiều ngày 6/11/2024, tại trụ sở Bộ Công Thương, Bộ trưởng Nguyễn Hồng Diên - Phó trưởng Ban Thường trực Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng đã chủ trì cuộc họp với Lãnh đạo một số Bộ, ngành, địa phương, Tập đoàn Điện lực Việt Nam và một số đơn vị liên quan về tình hình triển khai các dự án lưới điện phục vụ nhập khẩu điện từ Lào, các dự án lưới điện đồng bộ giải tỏa công suất các NMNĐ Nhơn Trạch 3, Nhơn Trạch 4 và Dự án Đường dây 500 kV Lào Cai – Vĩnh Yên.

Cuộc họp giao ban nhằm đánh giá tình hình, tìm giải pháp khắc phục những hạn chế, khó khăn vướng mắc và thúc đẩy các dự án trọng điểm quốc gia trong lĩnh vực năng lượng.

Tham dự cuộc họp có đại diện các Bộ: Kế hoạch và Đầu tư, Công an, Ủy ban Quản lý vốn Nhà nước tại doanh nghiệp; lãnh đạo Ủy ban nhân dân (UBND) các tỉnh: Đồng Nai, Quảng Nam, Nghệ An; lãnh đạo Sở Công Thương các tỉnh: Thanh Hóa, Lào Cai, Yên Bái, Phú Thọ, Vĩnh Phúc; Lãnh đạo Tập đoàn Điện lực Việt Nam và các đơn vị liên quan; Lãnh đạo các đơn vị chức năng thuộc Bộ (Cục Điện lực và Năng lượng tái tạo, Cục Điều tiết điện lực, Văn phòng Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng).

Tại cuộc họp, Tổng Giám đốc Tập đoàn Điện lực Việt Nam EVN Nguyễn Anh Tuấn đã báo cáo cụ thể về tình hình triển khai thực hiện các dự án. Theo đó, các dự án đang triển khai tích cực và đã đạt được một số kết quả nhất định. Công tác lựa chọn nhà thầu của các dự án nhiệm khẩu điện từ Lào, về cơ bản đã hoàn thành 100% vật tư thiết bị cho nhà thầu thi công. Đối với các dự án lưới điện đồng bộ Nhà máy nhiệt điện Nhơn Trạch 3 – 4, hầu hết đã hoàn thành ký kết hợp đồng các gói thầu, còn các gói thầu chậm triển khai chủ yếu do chưa xác định được thời điểm giao mặt bằng.

Báo cáo về công tác quy hoạch, kế hoạch sử dụng đất; lập, phê duyệt Phương án bồi thường giải phóng mặt bằng (GPMB);chuyển đổi mục đích sử dụng rừng (CMĐSDR) của các dự án, Tổng giám đốc EVN cho biết, hiện các dự án còn đang gặp khó khăn về giải phóng mặt bằng do nhiều nguyên nhân như: một số hộ dân không thuộc đối tượng đền bù; một số hộ gia đình không nhận tiền đền bù; cản trở kéo dây; một số vị trí bị ảnh hưởng do cây rừng đổ vào vị trí móng... Một số địa phương chưa phê duyệt Phương án bồi thường, hỗ trợ phần diện tích đất rừng tự nhiên của các hộ dân. Đặc biệt đối với các dự án lưới điện đồng bộ NMNĐ Nhơn Trạch đều có vướng mắc chung về công tác phê duyệt quy hoạch, kế hoạch sử dụng đất và BTGPMB.

Cũng tại cuộc họp, đại diện các Bộ ngành, địa phương có liên quan đến các dự án đã báo cáo nhanh về tiến độ thực hiện dự án, đồng thời đề xuất các phương án giải quyết những khó khăn, vướng mắc còn tồn tại.

Kết luận tại cuộc họp, Bộ trưởng Nguyễn Hồng Diên cho biết, sau cuộc họp ngày 17/10, thực hiện Kết luận của Ban Chỉ đạo, các địa phương, Bộ, ngành, và Tập đoàn Điện lực Việt Nam, EVNNPT và các đơn vị liên quan đã nỗ lực đạt được những kết quả đáng kể. Các dự án lưới điện nhập khẩu điện từ Lào đã cơ bản giải quyết những vướng mắc, có thể hoàn thành công tác bồi thường, giải phóng mặt bằng giúp cho dự án này đi vào hoàn thành đúng tiến độ. Một số công việc khác như chặt hạ cây cối, giải phóng hành lang tuyến đã được các địa phương quan tâm chỉ đạo, đạt một số kết quả nhất định. Dự án Đường dây 500 kV Lào Cai – Vĩnh Yên đã được Thủ tướng Chính phủ phê duyệt Chủ trương đầu tư.

Tuy nhiên, bên cạnh những kết quả đạt được, Bộ trưởng Nguyễn Hồng Diên cũng thẳng thắn chỉ ra những hạn chế, vướng mắc còn tồn tại, một số công việc vẫn chưa hoàn thành đúng thời hạn như đã thống nhất tại cuộc họp ngày 17/10/2024.

Xác định tính quan trọng, cấp thiết của các dự án, Bộ trưởng Nguyễn Hồng Diên -  Phó trưởng Ban Thường trực Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng đề nghị các Bộ, ngành, địa phương, EVN và EVNNPT quyết liệt triển khai thực hiện một số nhiệm vụ trọng tâm.

Trước hết, đối với dự án Đường dây 500 kV Monsoon – Thạnh Mỹ và dự án Trạm cắt 220 kV và Đường dây 220 kV đấu nối, Bộ trưởng đề nghị UBND tỉnh Quảng Nam tập trung chỉ đạo UBND huyện Nam Giang tăng cường tuyên truyền, vận động các hộ dân có đất rẫy canh tác thuộc đất rừng tự nhiên không cản trở nhà thầu thi công kéo dây. Trong trường hợp các hộ dân vẫn cản trở thi công do đòi hỏi đền bù ngoài chế độ chính sách, cần thực hiện các biện pháp hành chính theo quy định để đảm bảo hoàn thành Dự án theo yêu cầu của Thủ tướng Chính phủ.

Đối với Dự án Trạm cắt 220 kV và ĐD 220 kV đấu nối, đề nghị UBND tỉnh Quảng Nam chỉ đạo Chủ đầu tư và UBND huyện Nam Giang khẩn trương hoàn thiện phương án xử lý các cây ngã đổ và có nguy cơ ngã đổ vào các vị trí móng, trình UBND Tỉnh xem xét, quyết định trước ngày 15/11/2024.

Đối với dự án Đường dây 220 kV Nậm Sum – Nông Cống, đề nghị UBND tỉnh Nghệ An chỉ đạo UBND huyện Quế Phong sớm phê duyệt phương án bồi thường, hỗ trợ giải phóng mặt bằng cho 112 hộ dân có đất trong hành lang an toàn, làm cơ sở để phục vụ đóng điện công trình trước 15/11/2024. Đồng thời, tiếp tục huy động hệ thống chính trị vào cuộc trong công tác tuyên truyền, vận động hỗ trợ việc giải phóng mặt bằng, nhất là các hộ dân nhận tiền theo phương án được duyệt, trường hợp hộ dân không hợp tác, đề nghị xử lý bằng biện pháp hành chính theo quy định.

Đề nghị UBND tỉnh Nghệ An chỉ đạo Sở Tài nguyên và Môi trường khẩn trương tham mưu để phê duyệt hồ sơ địa chính vị trí móng số 99 để triển khai thi công kéo dây. Cùng với đó, có phương án để bảo đảm hành lang tuyến.

Ngoài ra, Bộ trưởng đề nghị UBND tỉnh Thanh Hóa tiếp tục đề nghị Bộ Công an sớm có văn bản về phương án thu hồi đất đối với 11 vị trí qua Trại giam Thanh Lâm thuộc dự án Đường dây 220 kV Nậm Sum – Nông Cống, làm cơ sở để triển khai các thủ tục đền bù và thu hồi đất theo quy định. Bộ trưởng cũng đề nghị Bộ Công an sớm có văn bản gửi UBND tỉnh Thanh Hóa về việc này.

Đối với các dự án lưới điện giải tỏa công suất Dự án NMNĐ Nhơn Trạch 3 và Nhơn Trạch 4, đề nghị UBND tỉnh Đồng Nai phê duyệt quy hoạch, kế hoạch sử dụng đất; sớm hoàn thành phê duyệt bổ sung Quy hoạch, kế hoạch sử dụng đất của huyện Nhơn Trạch, làm căn cứ triển khai các thủ tục về bồi thường, giải phóng mặt bằng. Đồng thời khẩn trương ban hành Quyết định về trình tự tực hiện bồi thường giải phóng mặt bằng, giá đất, giá cây trồng vật kiến trúc theo Luật Đất đai số 31/2024/QH15 và các Nghị định hướng dẫn của Luật Đất đai. Cùng với đó, chỉ đạo triển khai sớm các thủ tục về bồi thường giải phóng mặt bằng và tiếp tục đẩy mạnh công tác tuyên truyền, vận động các hộ dân đồng thuận với việc triển khai các dự án, bàn giao mặt bằng cho Chủ đầu tư và nhà thầu để thi công hoàn thành trong tháng 11/2024.

Đối với dự án này, Bộ trưởng đề nghị Bộ Kế hoạch và Đầu tư sớm hoàn thành việc thẩm định, trình Thủ tướng Chính phủ phê duyệt Chủ trương đầu tư Dự án Đường dây 220 kV TBA 500 kV Long Thành - Công nghệ cao trước ngày 15/11/2024 để triển khai các thủ tục tiếp theo.

Đối với dự án Đường dây 500 kV Lào Cai – Vĩnh Yên, Bộ trưởng đề nghị UBND các tỉnh Lào Cai, Yên Bái, Phú Thọ và Vĩnh Phúc giữ nguyên hướng tuyến đã được UBND các tỉnh thỏa thuận, tránh quy hoạch hoặc phê duyệt các dự án khác đi qua hướng tuyến của Dự án dẫn đến phải điều chỉnh hướng tuyến, ảnh hưởng đến tiến độ của dự án theo yêu cầu của Thủ tướng Chính phủ. Đồng thời phối hợp chặt chẽ với EVN khẩn trương triển khai ngay các thủ tục về đầu tư tiếp theo theo quy định, cố gắng đẩy nhanh tiến độ của dự án.

Bộ trưởng đề nghị EVN, EVNNPT cần chủ động nghiên cứu điều chỉnh lại tiến độ của dự án đường dây 500KV Vĩnh Yên – Lào Cai, đẩy tiến độ sớm hơn 7-8 tháng.

Cùng với đó, chỉ đạo Ban Quản lý dự án Điện 2, Tổng công ty Truyền tải điện Quốc gia phối hợp với các địa phương khẩn trương xử lý các vấn đề về giải phóng mặt bằng, có phương án khắc phục khó khăn, đẩy nhanh tiến độ thi công các dự án lưới, trạm, nhất là các tuyến nhập khẩu điện từ Lào, giải tỏa công suất nhà máy nhiệt điện Nhơn Trạch 3 và Nhơn Trạch 4, khởi động nội dung tiếp theo của dự án đường dây 500kV Vĩnh Yên – Lào Cai. Yêu cầu các nhà thầu tăng cường nhân lực, máy móc, vật tư đẩy nhanh công tác thi công trên công trường các dự án. Có biện pháp thi công phù hợp với điều kiện thời tiết và địa hình, đảm bảo hiệu quả và an toàn tuyệt đối.

Bộ trưởng cũng yêu cầu Văn phòng Ban Chỉ đạo chủ trì, phối hợp với các đơn vị liên quan theo dõi, đôn đốc, kịp thời báo cáo về tình hình và kết quả thực hiện các dự án.


Tin liên quan

Tin nổi bật

Liên kết website
